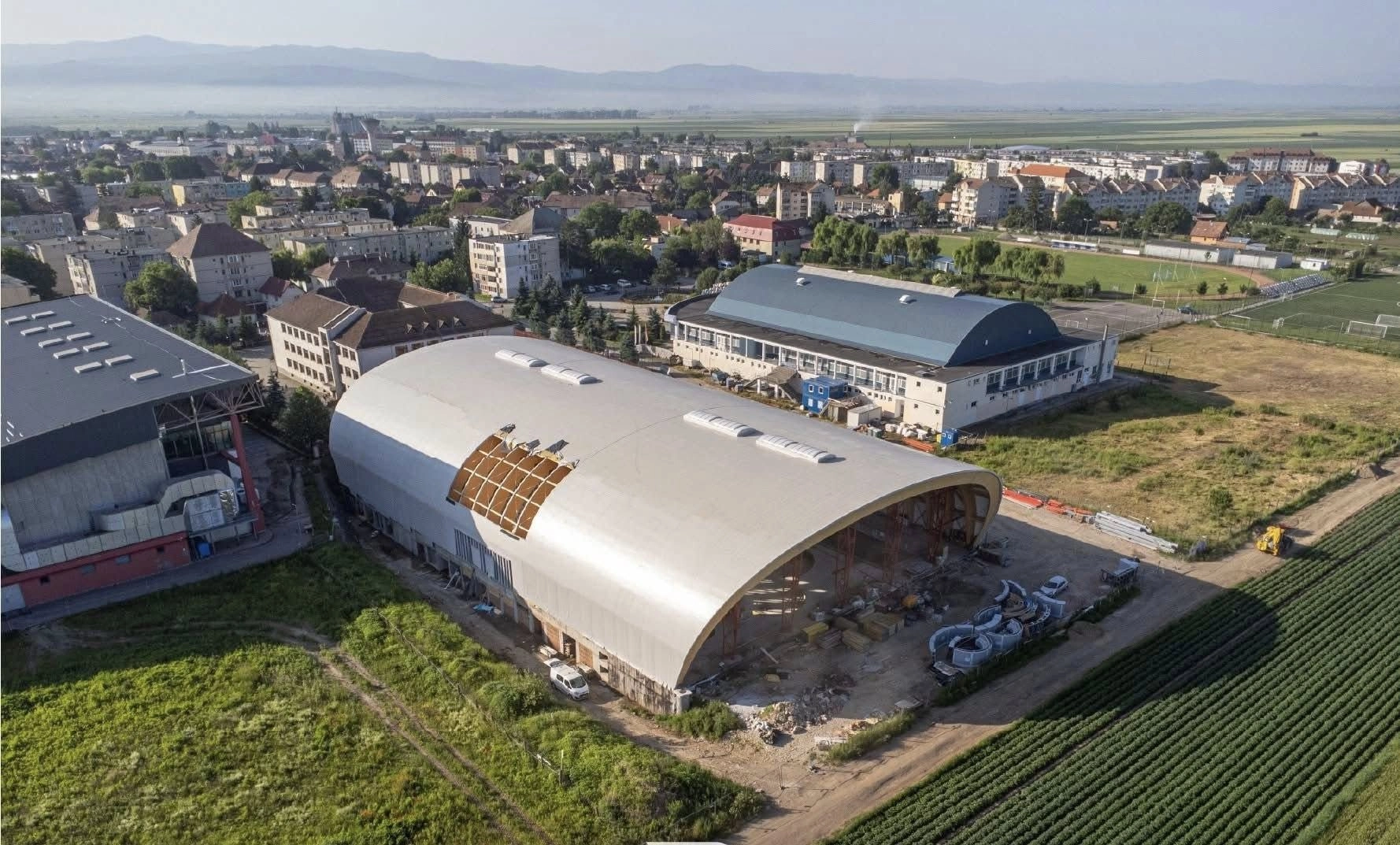

Care e stadiul lucrărilor la bazinul semiolimpic din Târgu Secuiesc, lucrare realizată de MIS Grup (FOTO)

Compania MIS Grup a anunțat care e stadiul lucrărilor la construcția bazinului de înot semiolimpic multifuncțional, din municipiul Târgu Secuiesc.

O investiție foarte importantă la care s-a realizat:

•Curățarea și sablarea radierului existent;
•Reparații structurale la radier existent;
•Structura de rezistență a subsolului cu stâlpi și pereți interiori: armare, cofrare și turnare beton;
•Structura de rezistență a bazinului semiolimpic – armare, cofrare și turnare - placă, pereți, rigolă perimetrală și bazin de compensare;
•Curățarea, decolmatarea și inspecția video a conductelor existente în radierul din 2008 și consolidarea lor cu fibre de carbon;
•Săpătura, armarea, cofrarea și turnarea radierelor de extindere a curții de lumină Solarium pentru structura metalică de design exterior - copertina din sticlă;

•Montarea carcaselor de buloane pentru arcele de lemn ce vor susține acoperișul - armare, cofrare și turnare curte de lumină exterioară Solarium.

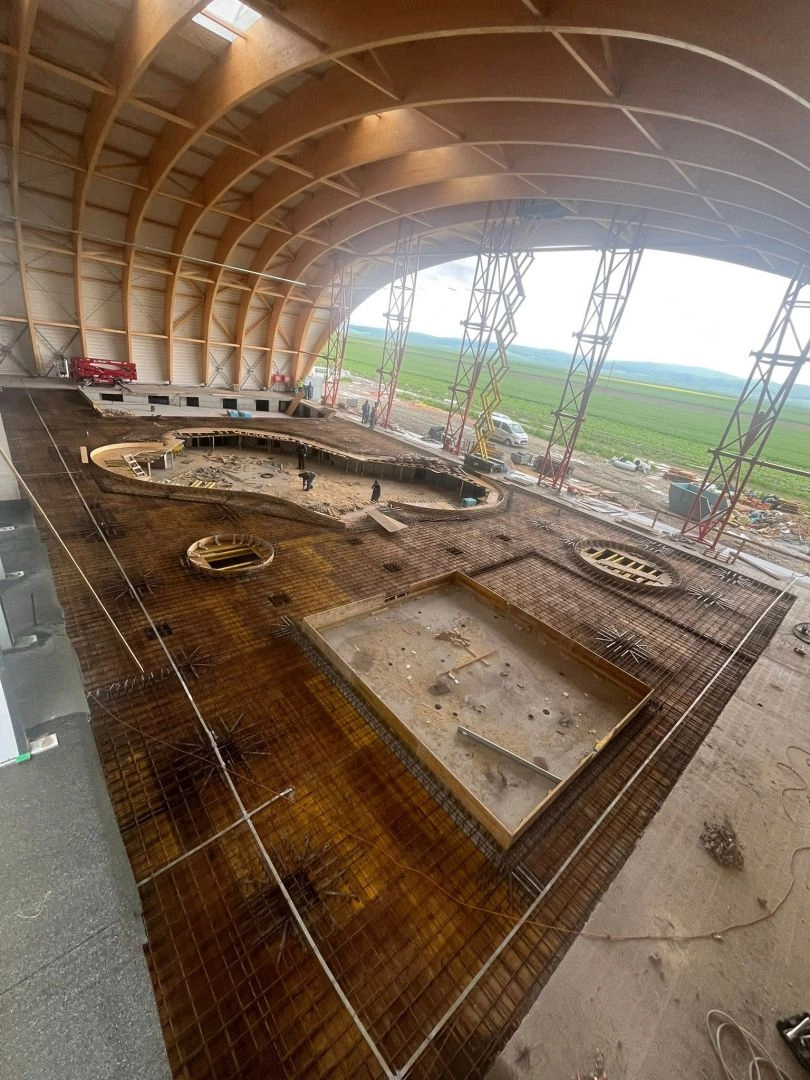

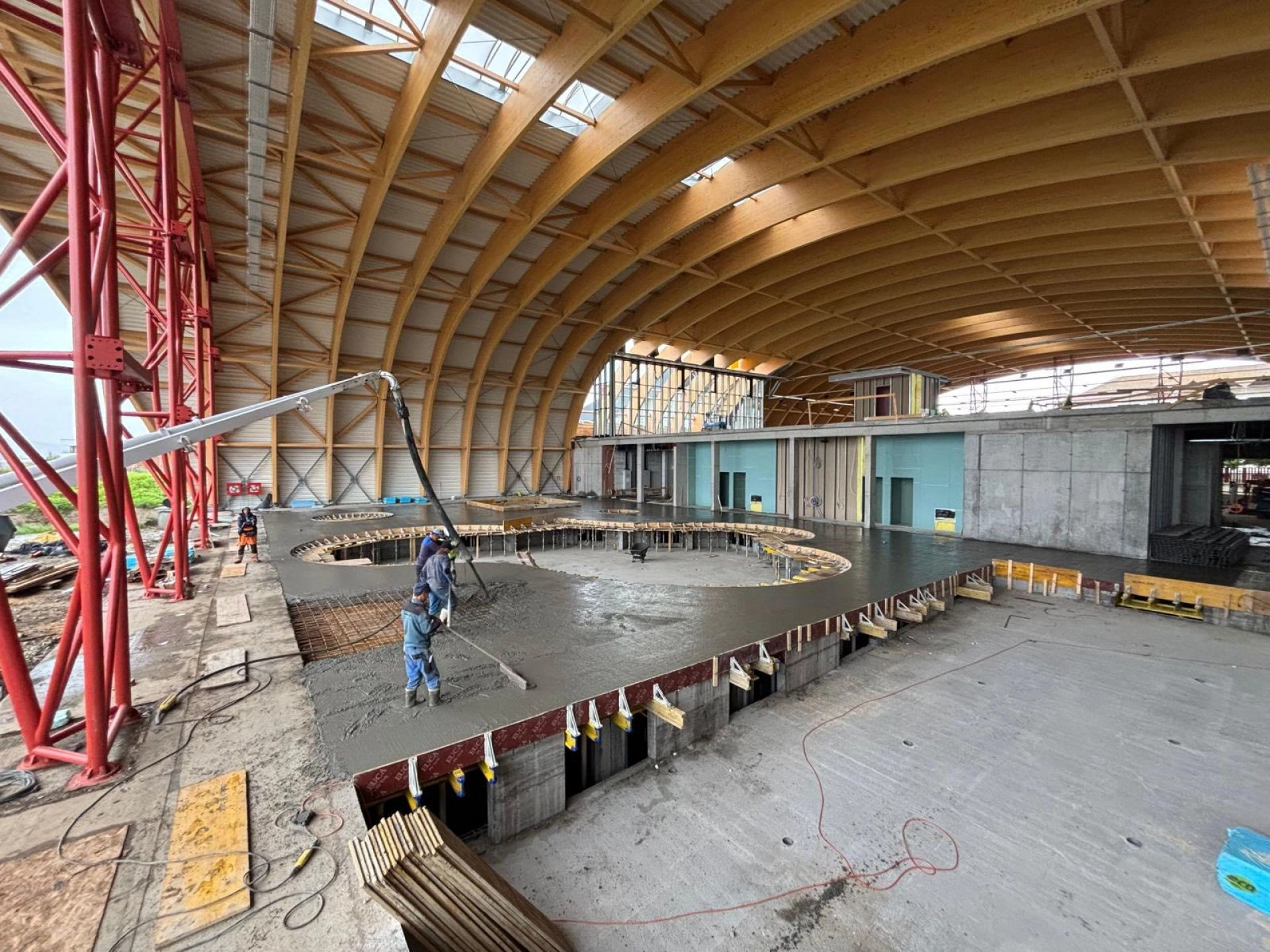

•Structura de rezistență din beton este aproape finalizată 95%
•Acoperișul de lemn este montat complet
•Învelitoarea este realizată complet
•Lucrările de zidărie sunt finalizate
•Lucrările de tencuieli sunt finalizate 85%
•Lucrările aferente pereților de gips-carton sunt finalizate
•Structuri metalice curți de lumină finalizat
•Structura metalică frontoane finalizate

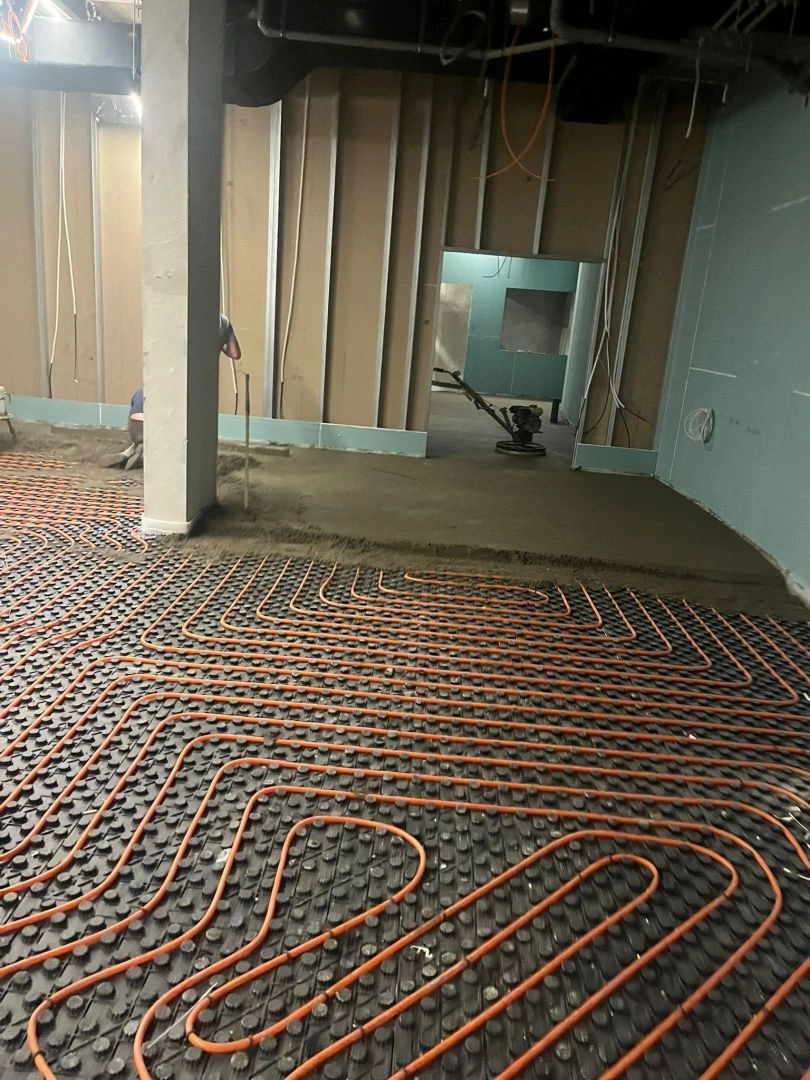

•Instalații sanitare la roșu 85%
•Instalații termice la roșu 85%
•Instalații ventilații - 70%
•Instalații electrice și curenți slabi - 80%
•Pardoseli beton elicopterizat - 65%
•Turnări șape pardoseli - 45%.

"Pentru perioada următoare avem în plan:

•Continuarea lucrărilor la structura de beton armat pentru: placă cota -0.15 - 95%
• Realizarea structurii de rezistență pentru bazinele de antrenament, bazinele de tip jacuzzi, bazinele pentru copii și bazinele cu scop de relaxare • realizat
• Finalizarea structurii de rezistență prin realizarea supantei • realizat
• Realizarea gradenelor aferente bazinului semiolimpic • realizat
• Montarea arcelor de lemn și a structurii de rezistență pentru acoperiș • realizat
• Realizarea lucrărilor de termoizolare și hidroizolare subsol, dren perimetral și apoi umpluturi până la cota terenului natural • realizat
• Realizarea învelitorii formate din tablă cutată, vată și membrană • realizat
• Realizarea structurii metalice la frontoane și la curțile de lumină • realizat
• Montarea pereților cortină pe frontoanele clădirii și la terasele de la supantă • realizat 70%
• Derularea lucrărilor de instalații electrice, sanitare, termice, hidranți. - în lucru
Pe viitor vom începe următoarele:
• Tavane
• Ceramică
• Finisaje glet lavabil
• Tâmplărie interioară
• Montaj aparataje electrice și lămpi
• Montaj obiecte sanitare
• Saune", a anunțat compania MIS Grup.

COMENTARII


CELE MAI CITITE ȘTIRI


ULTIMELE COMENTARII

ionica

12.08.2026

Cordelia

12.08.2026

Ionica Aici și nu numai aici https://www.bistriteanul.ro/ancuta-circu-si-mama-sa-condamnate-la-doi-ani-si-jumatate-de-inchisoare-cu-executare-pentru-proxenetism/

INTERVIU Exclusiv: Sfârșitul Erei Super-Bacteriilor. Cum schimbă tehnologia premium TONI-C MEET ME regulile jocului în medicină.

ionica

11.08.2026

Cordelia

11.08.2026

Coarda asta nu a fost condamnată definitiv pentru proxenetism ? A ieșit deja de la gherlă de face iar reclama la otrăvurile astea pentru analfabeți?

INTERVIU Exclusiv: Sfârșitul Erei Super-Bacteriilor. Cum schimbă tehnologia premium TONI-C MEET ME regulile jocului în medicină.

Acest site folosește cookies

Alegeți care tipuri de cookies să fie utilizate; site-ul folosește cookies pentru a examina traficul și activitățile utilizatorilor de pe acest web-site, pentru marketing și pentru a oferi funcționalitate de tip social media. Citește mai multe despre cookie-uri

Necesare
Funcționalitate
Analiză
Marketing
